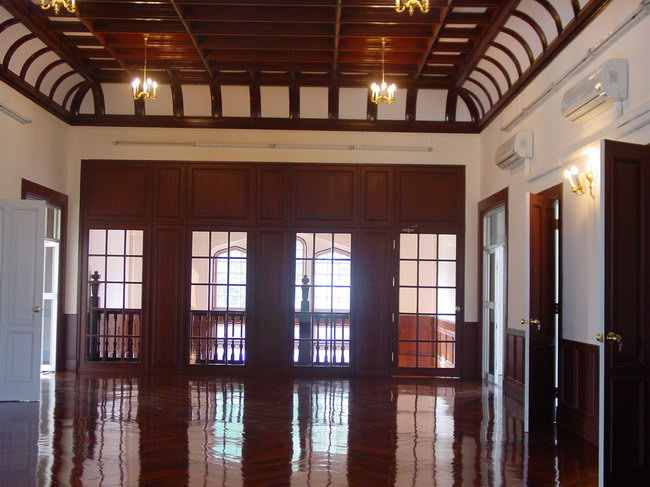

Project Summary
Project : งานปรับปรุงบ้านมนังคศิลา
Location : ถนนหลานหลวง กรุงเทพฯ
Responsible Organization : กลุ่มงานอนุรักษ์โบราณสถาน
สำนักโบราณคดี กรมศิลปากร
Constructor : หจก.โชคชัยถาวร
Restoration Duration : 6 เดือน
Budget :
Conservation
team : นส.มนัชญา
วาจก์วิศุทธิ์ สถาปนิก
นายสุดชาย พานสุวรรณ
วิศวกรโยธา
นายสุรชัย
จันทร์เงิน นายช่างโยธา ผู้ควบคุมงาน
ขอบเขตงาน
1.
งานตรวจสอบความเสียหายอาคารโดยละเอียด
เนื่องจากการตรวจสอบในขั้นต้นนี้ เป็นการตรวจสอบสภาพกายภาพ
ที่สามารถมองเห็นจาก
ภายนอกเท่านั้น ส่วนการตรวจสอบโครงสร้าง คุณสมบัติทางวิศวกรรมของวัสดุ
และผลกระทบของน้ำใต้ดิน
ภายในห้องใต้ดินอาคารนั้นไม่สามารถตรวจสอบได้ในขั้นตอนนี้
จึงจะต้องมีการสำรวจเพิ่มเติมในขณะปฏิบัติงานบูรณะ ซึ่งได้แก่
1.1
งานตรวจสอบคุณสมบัติดิน
1.2
งานทดสอบคุณสมบัติทางวิศวกรรมของวัสดุก่อสร้าง
1.3
งานตรวจสอบหาผลกระทบของน้ำภายในห้องใต้ดินต่ออาคาร
1.4
งานตรวจสอบทางกายภาพอื่น ๆ เช่นโครงสร้างพื้น ผนัง
ฐานราก
2.
งานบูรณะอาคาร แยกเป็นหมวดหมู่ดังนี้

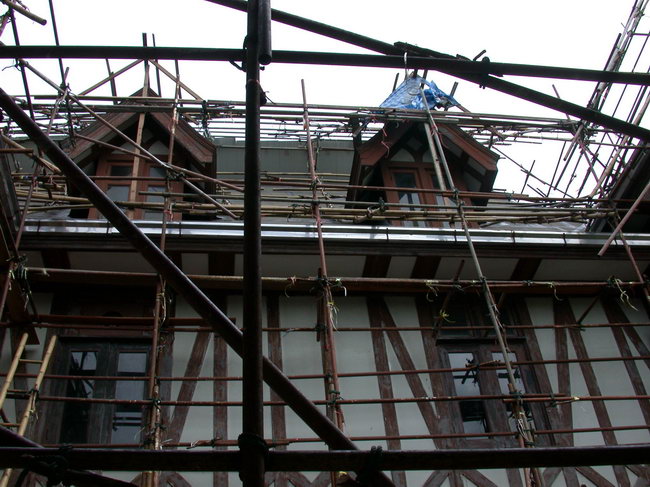

2.1

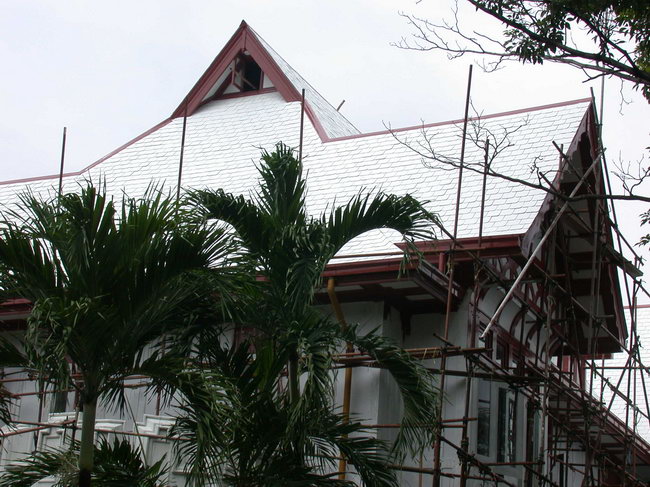

งานซ่อมหลังคา
·

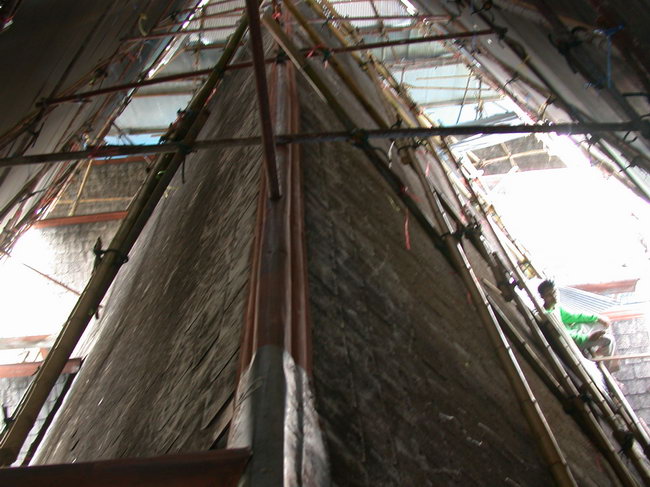

โครงสร้างหลังคา
- เสริมโครงสร้างใหม่ เพื่อรองรับกับการแอ่นตัวของโครงสร้างเดิม
·

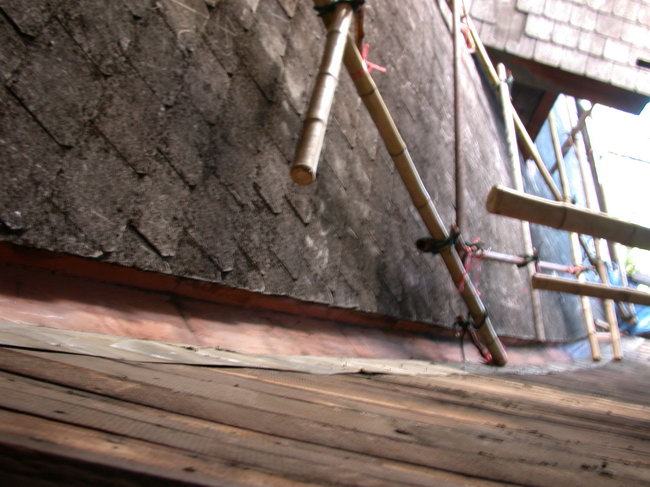

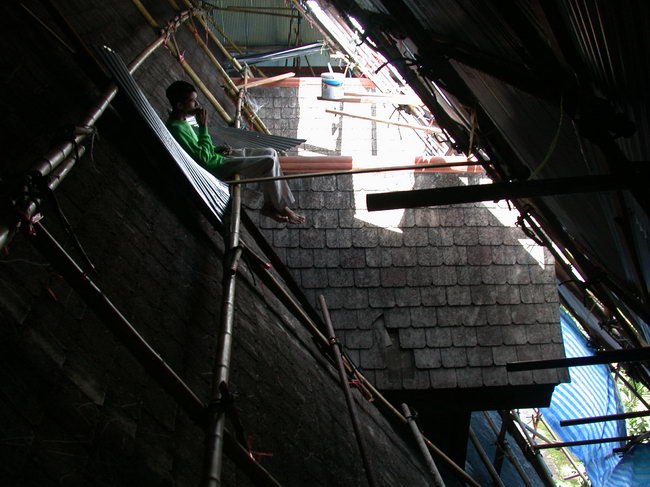

การซ่อมแซมหลังคา
-
ซ่อมหรือเปลี่ยนไม้โครงสร้างหลังคาเดิมที่ชำรุด
-

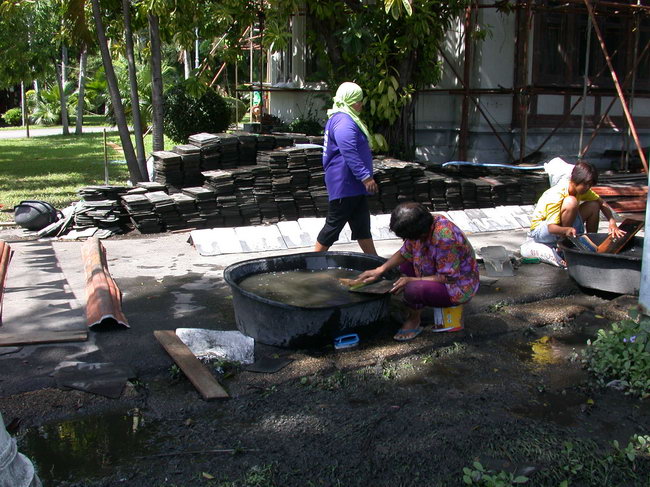

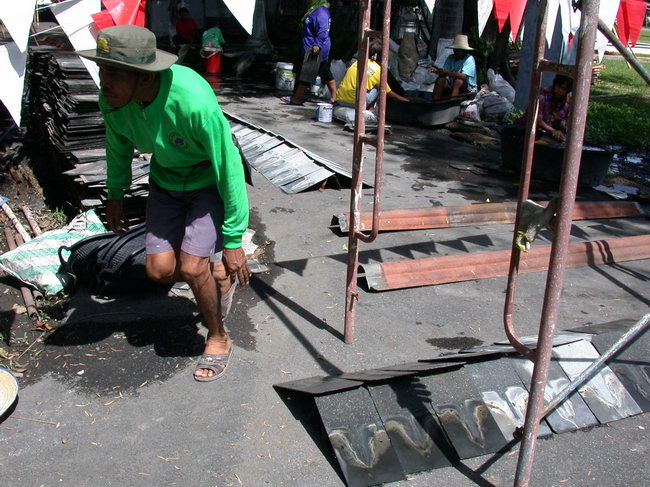

วัสดุมุงหลังคา รื้อ ทำความสะอาด
และเปลี่ยนวัสดุมุงที่ชำรุด , แตก เป็นวัสดุใหม่
ที่มีขนาดและรูปแบบเหมือนของเดิม
-

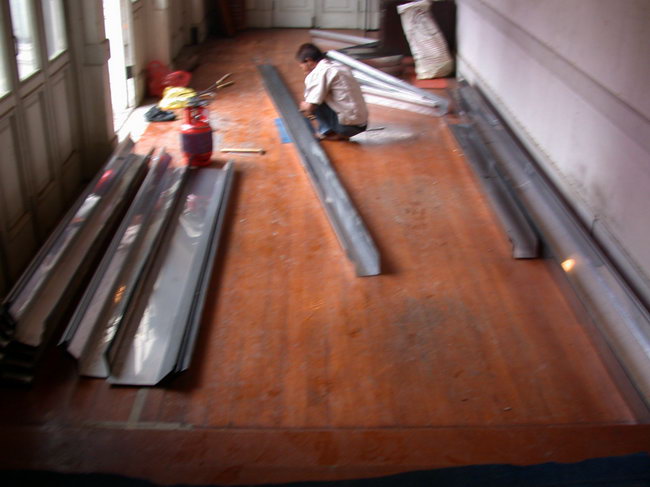

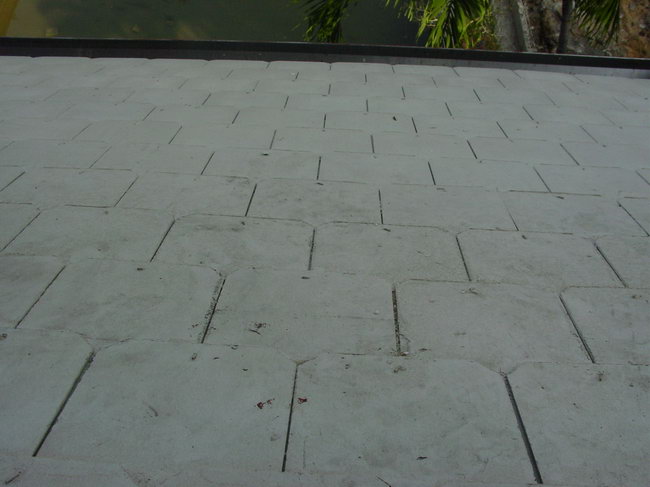

ปูแผ่นยางสังเคราะห์
-
เปลี่ยนรางระบายน้ำฝนและท่อแนวดิ่งจากสังกะสี
เป็นสแตนเลสสตีล
2.2
งานฝ้าชายคาและฝ้าเพดาน
·
การซ่อมฝ้าชายคาและฝ้าเพดาน
-
ซ่อม / เปลี่ยน วัสดุฝ้าเพดานที่ชำรุด แตกร้าว ทำสีใหม่
2.3
งานซ่อมผนัง
·

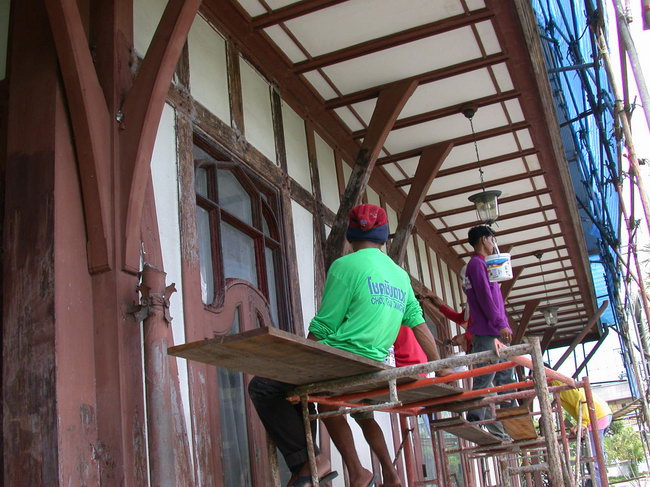

การซ่อมผนัง
-
ผนังปูน ซ่อมเฉพาะส่วนที่ชำรุด เสียหาย
อุดรอยแตกร้าวเล็ก ๆ น้อย ๆ รวมทั้งอุดช่องที่เจาะเดินท่องานระบบ
ทำสีใหม่ แผ่นไม้ที่แปะอยู่บริเวณผิวภายนอกอาคาร
ซ่อมส่วนที่ชำรุดโดยการตัดต่อเฉพาะส่วน หรือเปลี่ยนทั้งชิ้นแล้วแต่กรณี
-
ผนังภายในที่กรุไม้สัก ซ่อมเปลี่ยนทั้งชิ้น
-

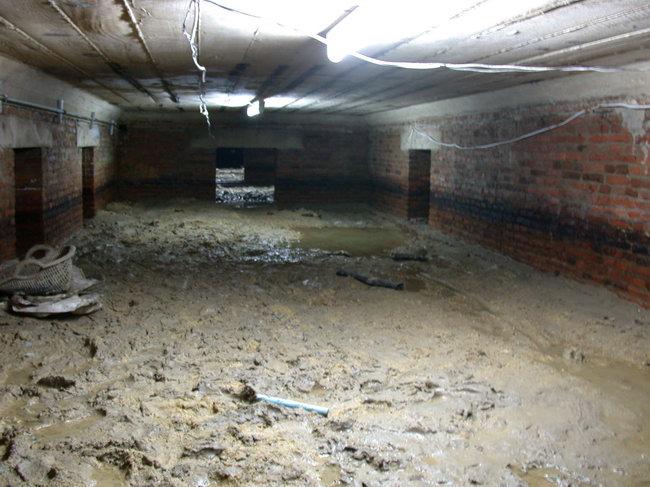

ปรับปรุงผนังห้องใต้ดิน
และผนังรอบอาคารส่วนที่อยู่ใต้ดิน
2.4
ส่วนตกแต่งอาคาร
สกัดส่วนปูนที่ชำรุดออก แล้วปั้นเสริมขึ้นใหม่ ตามรูปแบบเดิม ทำสีใหม่
2.5
งานพื้น
·

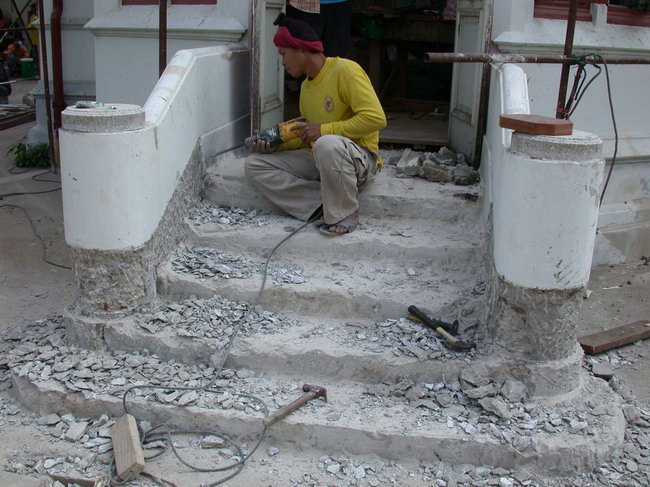

การซ่อมพื้น
-

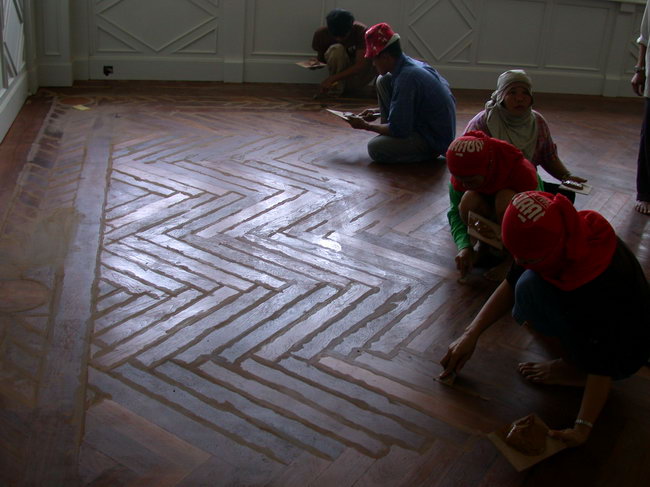

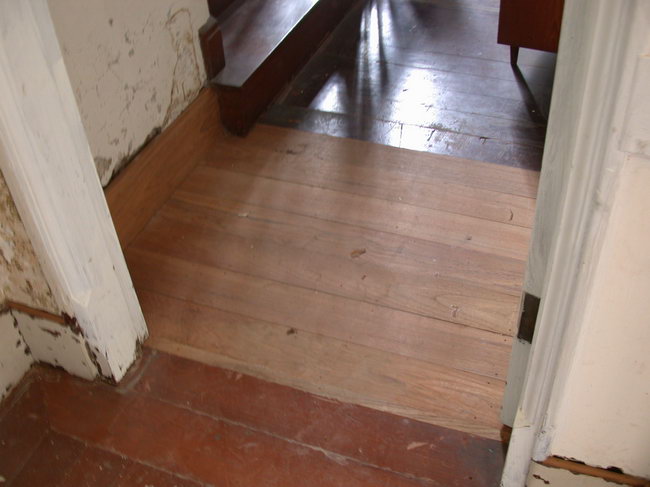

รื้อถอนพื้นปาเก้ร์เดิมบริเวณชั้นล่าง
เปลี่ยนโครงสร้างรับพื้นใหม่ทั้งหมด แทนโครงสร้างเดิมที่ชุ่มน้ำมาก
และเพื่อให้สามารถรับน้ำหนักการใช้สอยที่เปลี่ยนเป็นพิพิธภัณฑ์ได้
จากนั้นซ่อม/ เปลี่ยน ปาเกร์ที่ชำรุด
-
พื้นชั้นบน ซ่อม /
เปลี่ยนพื้นและโครงสร้างรับพื้นส่วนที่ชำรุด
-
ปรับปรุงพื้นระเบียง ปรับแต่งความลาดเอียง
ฝังท่อระบายน้ำทางดิ่ง เสริมวัสดุกันซึมบริเวณรอยต่อ
2.6
งานซ่อมบันไดภายนอกและภายใน
2.7
งานประตูหน้าต่าง
-
ซ่อม / เปลี่ยน ส่วนที่ชำรุด
รื้อพัดลมระบายอากาศที่ติดตั้งบริเวณช่องแสงออก
ติดตั้งช่องแสงกระจกใสแทนตามแบบของเดิม
-

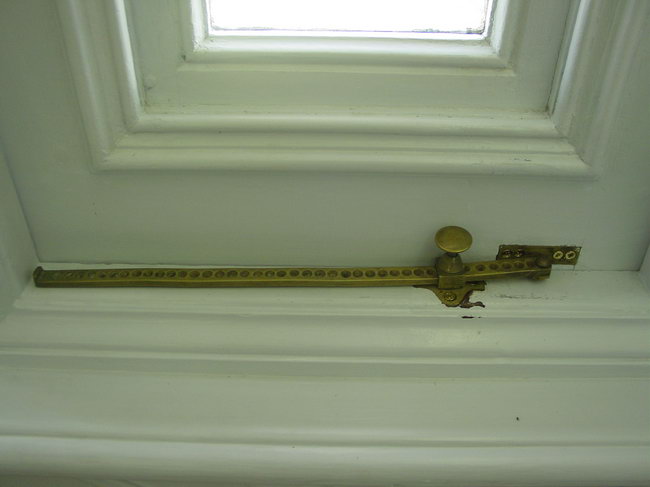

ซ่อม / เปลี่ยน อุปกรณ์ประกอบ ลูกบิด กุญแจ กลอน บานพับ
มือจับ ฯลฯ
2.8
งานระบบไฟฟ้าและดวงโคม
·
การบูรณะ จะกลับไปใช้ระบบแบบโบราณ
เดินสายซ่อนเหนือฝ้าเพดาน และฝังร้อยสายซ่อนในผนัง
อุปกรณ์ไฟฟ้าจะซ่อมของเดิมที่ชำรุดและเพิ่มเติมใหม่
เพื่อให้เหมาะสมกับการใช้สอย โดยรูปแบบดวงโคมสอดคล้องกับของเดิม
รวมทั้งจัดทำระบบสื่อสาร สายโทรศัพท์ใหม่ด้วย
2.9
งานระบบปรับอากาศ
·

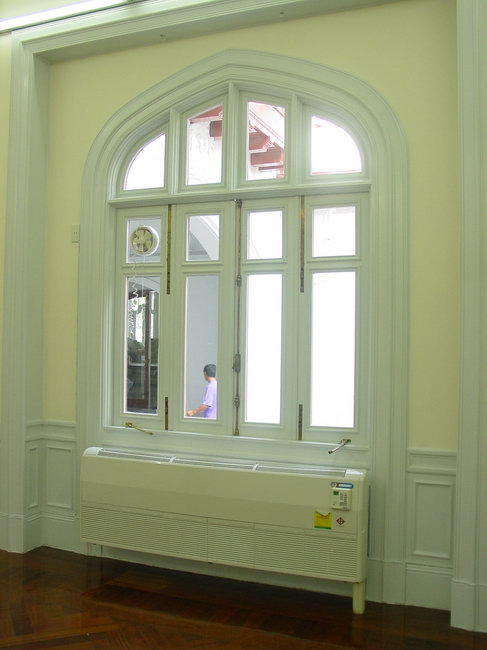

วางระบบปรับอากาศใหม่ โดยเดินท่อใต้พื้น
และวางตำแหน่งที่เหมาะสมของการตั้งเครื่องปรับอากาศ และเครื่อง
compresso
2.10
งานระบบสุขาภิบาล
·
วางระบบสุขาภิบาลใหม่ ใช้ระบบที่มีช่องท่อ (duct)
โดยไม่ฝังท่อในผนัง สำหรับห้องน้ำชั้นบน
ปรับปรุงสุขภัณฑ์เดิมและอุปกรณ์ประกอบ
ส่วนห้องน้ำชั้นล่างปรับปรุงเป็นห้องน้ำสำหรับผู้เข้าชมพิพิธภัณฑ์

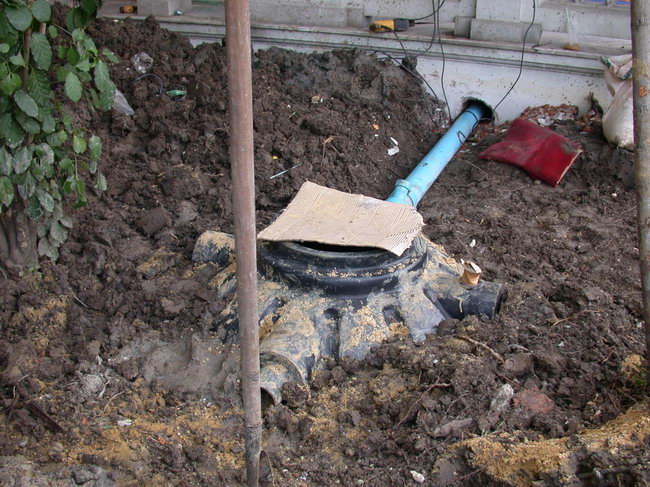

2.11 จัดทำระบบระบายน้ำรอบอาคาร
2.12 จัดทำระบบป้องกันอัคคีภัย
-
ติดตั้งเครื่องตรวจจับควันหรือความร้อน (Smoke
detector or heat detector)
บริเวณฝ้าเพดาน
-
ติดตั้งอุปกรณ์ตู้ดับเพลิง ในตำแหน่งที่เหมาะสม
2.13 ปรับปรุงระบบป้องกันฟ้าผ่า
3.

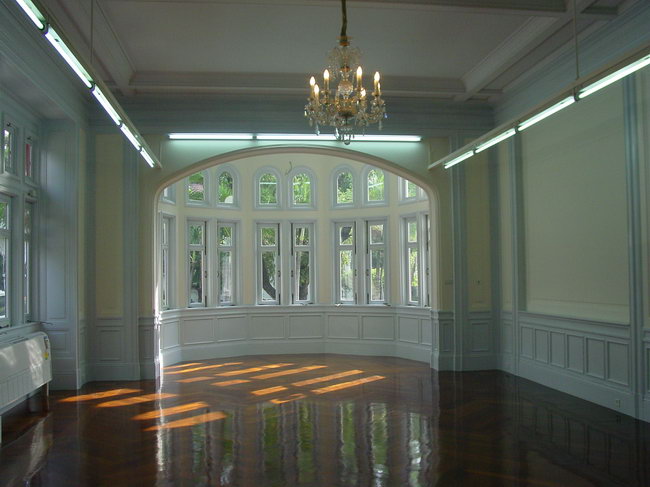

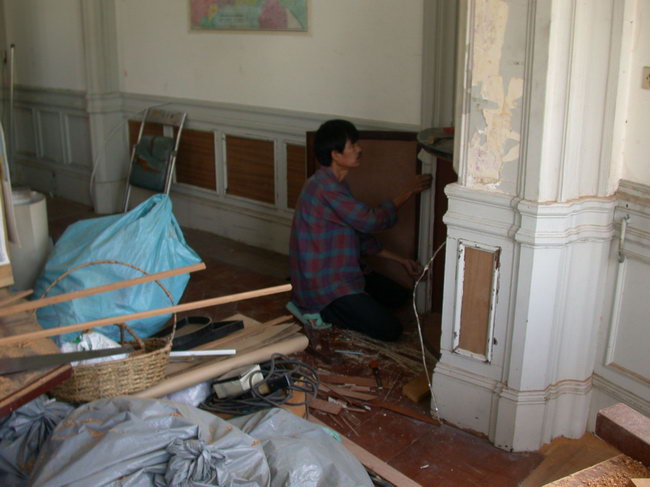

งานงานตกแต่งภายใน
4.
งานภูมิทัศน์อาคาร |
